12小时夜间“零感知”服务 筑牢夏季用电安全网

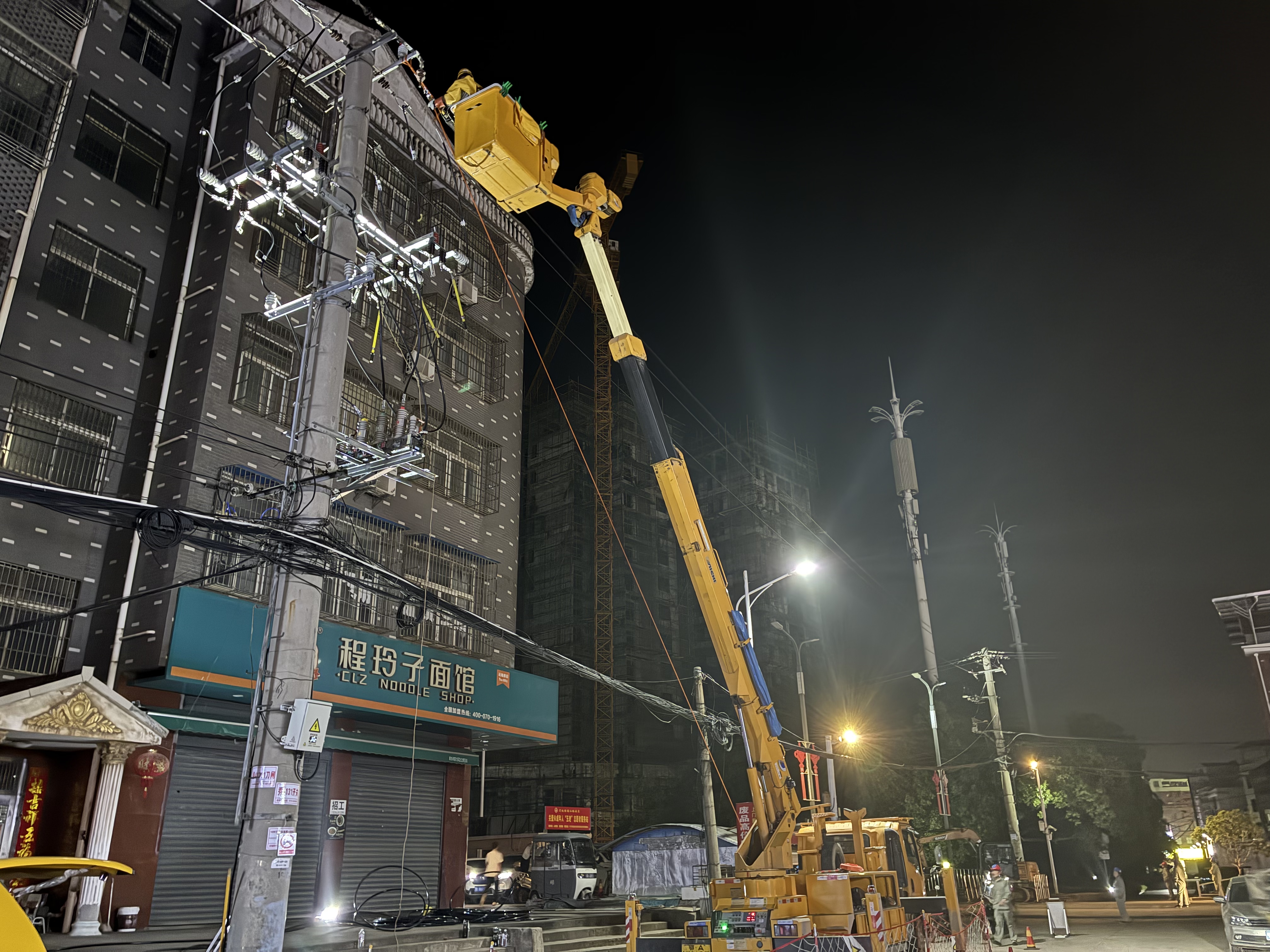

云上大冶报道(记者 陈婷 通讯员 程坤)5月11日晚至12日凌晨,国网大冶市供电公司40余名电力工人通宵奋战,利用夜间用电低谷时段,顺利完成10千伏金桥一回线升级改造工程。此次作业历时12小时,通过“零点作业”模式及智能保电技术,实现700余户居民全程“零感知”,为迎峰度夏筑牢安全防护网。

10千伏金桥一回线承担着还地桥镇军山路周边700余户居民的供电任务。由于线路长期高负荷运行,部分电杆老化、导线绝缘性能下降,存在安全隐患。为保障夏季用电高峰期间供电可靠性,国网大冶市供电公司科学制定“零点作业”方案,选择夜间低负荷时段施工,最大限度减少对居民生活的影响。

施工期间,电力工人克服夜间作业能见度低、疲劳作业等挑战,高效完成三大关键任务:更换900余米绝缘导线、5根老旧电杆进行设备升级,彻底解决绝缘老化及结构隐患;打通10千伏金桥一回线与军山线联络通道优化电网,提升区域电网互供能力;提前接入备用电源,运用负荷转移技术,确保施工期间用户“无感用电”。

早前,为确保今夏用电高峰期间居民可靠用电,国网大冶市供电公司提前部署,组织专业团队对线路进行全面勘察,科学制定改造方案,并进行全员安全交底,设备调试到位,设置夜间警示标识,通过全程动态调度,确保各环节无缝衔接。改造后,有效消除了线路潜在安全隐患,区域电网结构更加灵活。
