云上大冶报道(记者 陈婷)5月15日,一台重达365吨的特高压换流变压器稳稳停靠在大冶±800千伏换流站项目现场。这是该站迎来的第22台“换流变”,标志着这一国家西电东送重点电力工程进入核心设备安装冲刺阶段。作为华中电网绿色能源转换的关键枢纽,大冶±800千伏换流站计划于12月底全面投产,届时每年可为武汉、黄石、大冶等地区输送清洁电能近400亿千瓦时。

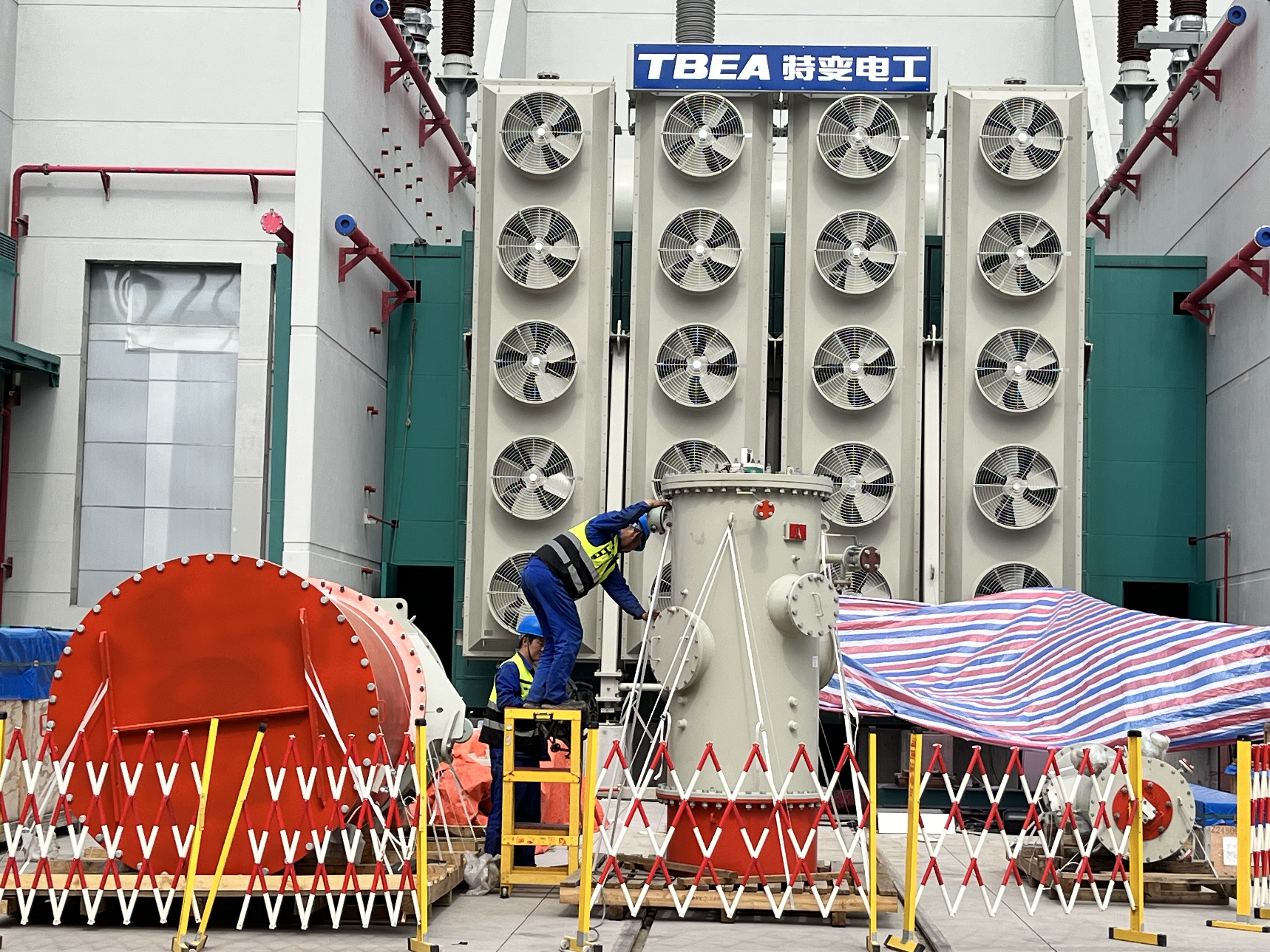

准备安装“换流变”
项目现场,每天600余名施工人员投入到各个作业面,保障工程进度。数十名工程人员在换流变卸车区集结。随着指挥员一声令下,这个相当于200辆SUV重量的“国之重器”在钢缆牵引下缓缓移向专用运输小车。地面预埋的精密轨道如同“导航线”,精确引导设备移动至基础平台。与此同时,在换流阀厅内,工人们正在组装换流阀组件。这些由数百个晶闸管模块组成的“电力心脏”,将与“换流变”协同运行,将特高压直流电转换成超高压交流电。目前,工程已实现500千伏交流系统一二次设备全就位,双极低端直流系统已完成14台“换流变”及12组换流阀安装工作。双极高端直流系统计划6月底完成一次设备安装。

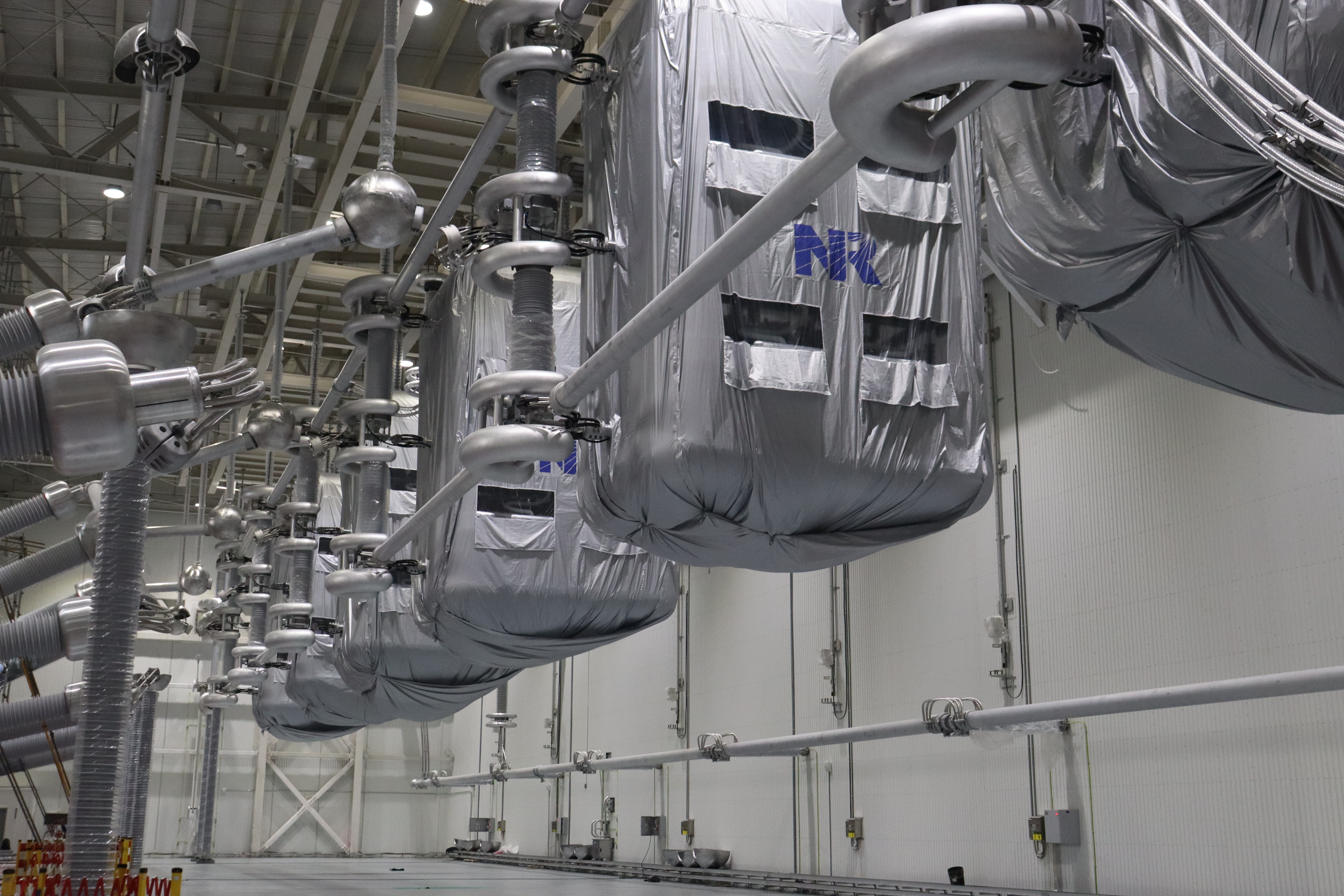

安装好的阀厅内部
根据统一部署,大冶±800千伏换流站已锁定关键节点:6月18日启动500千伏交流系统带电调试,7月1日开展双极低端直流系统调试,12月进行双极高端直流系统带电调试。“这相当于给电网做一次‘全身体检’。”大冶±800千伏换流站工程业主项目部项目管理专责邹晶皓表示,调试将验证设备在正常工况下的可靠性,重点监测“换流变”温升、阀厅散热等指标。

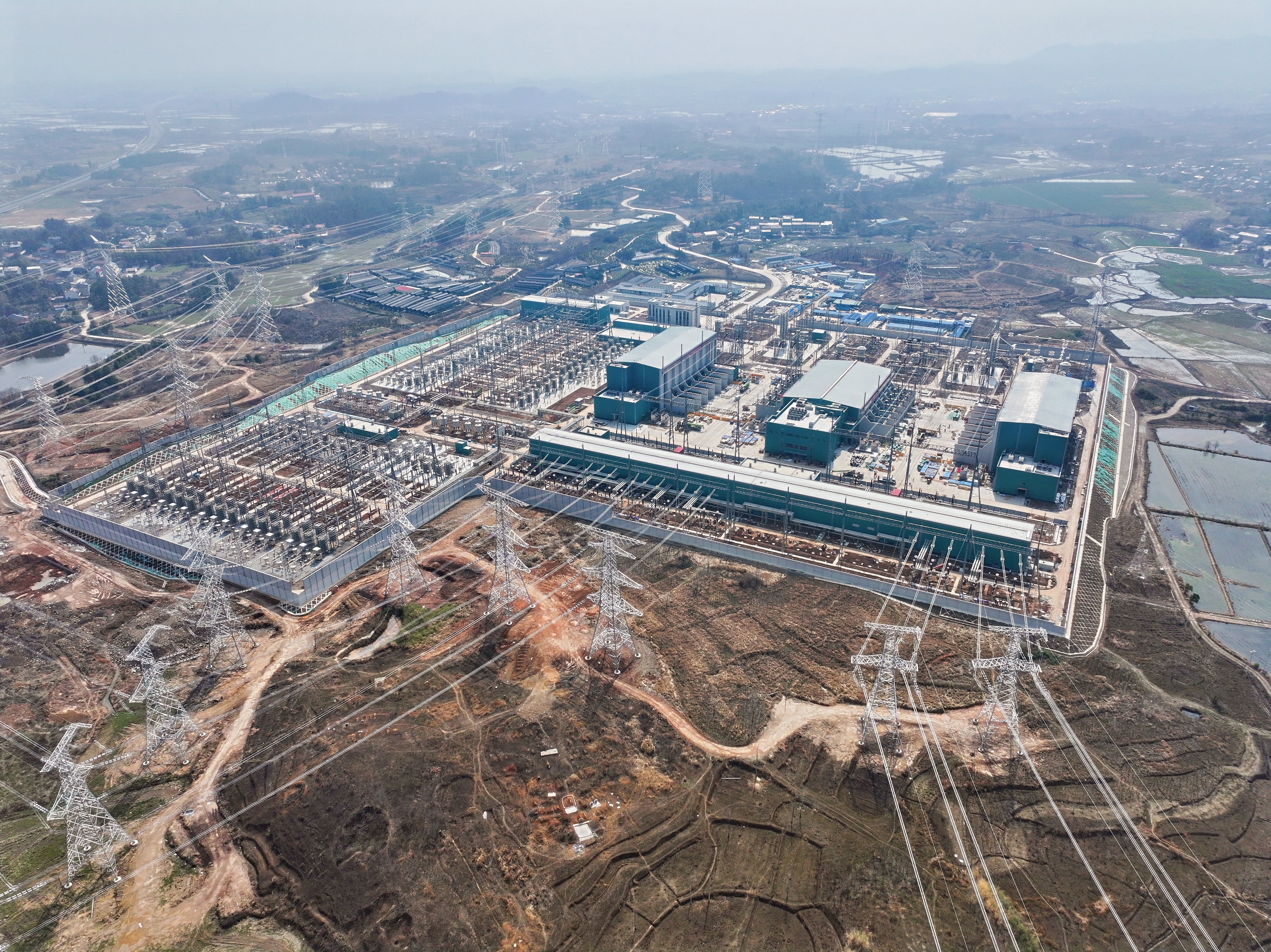

项目现场
大冶±800千伏换流站投产后,将金沙江的绿色清洁电能直供华中电网,输送电量相当于湖北省全年用电量的六分之一,进一步提升湖北鄂中电力可靠性。同时,每年可替代燃煤超过1700万吨、减少二氧化碳排放约3400万吨,大幅提高华中地区绿电比例。
