云上大冶报道(记者 陈婷)“今年是大冶换流站建设的关键之年,也是大家充满力量、摩拳擦掌开始奋斗的新一年!”2月20日,金上—湖北±800千伏特高压直流输电工程大冶±800千伏换流站工程项目部召开2024年复工收心会,国网湖北省电力有限公司业主项目部执行经理董臣对新一年的项目建设充满信心。

召开复工收心会
节后返岗开工忙
春节喜庆的气氛还未完全消散,大冶±800千伏换流站工程项目部里的脚步声就唤醒了这片春日的土地,逐步开始恢复年前的繁忙与活力。

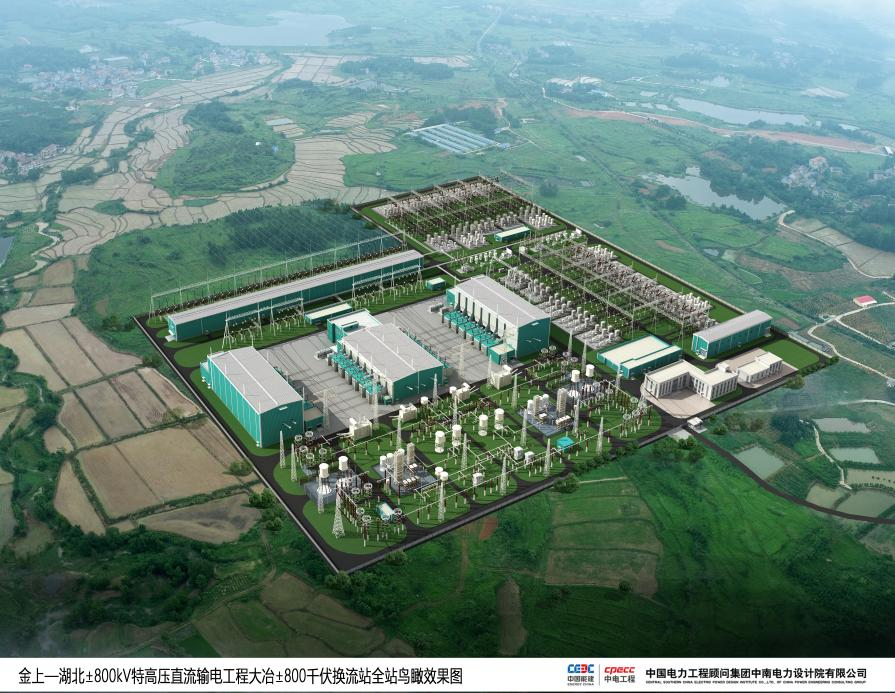

大冶换流站全站鸟瞰效果图
从去年开工动员大会到今年2月16日,整整1年的时间里,大冶换流站顺利地完成了34万土方量的四通一平工程,打下3105根桩基。目前,换流站土建整体进度完成31.7%。

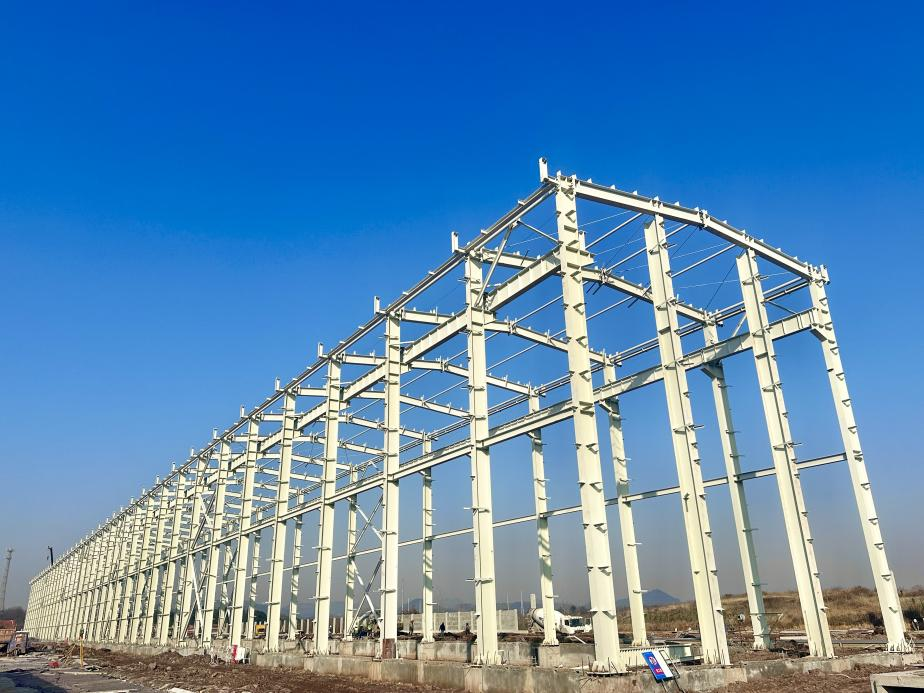

500千伏GIS厂房钢结构
“我们土建主体施工已经完成了0米以下全部深基坑作业,包括消防混合液收集池、1个废水总池和4个喷淋水池、4个事故油池的施工。”董臣介绍,在春节前已完成大部分主要建构筑物的建设任务,主要包括3座阀厅及换流变筏板基础、1座500千伏GIS厂房的钢结构安装和综合楼、综合水泵房、消防执勤楼等建筑物主体结构施工。节后将组织各参建单位迅速进入工作状态,开展构架吊装、阀厅结构施工等,计划在今年5月开始电气安装,8月完成站用电系统调试送电,12月开始500千伏交流分系统调试。
“目前,77名项目部管理人员和关键岗位人员已全部到岗到位,12个作业班组和315名施工人员在完成复工准入后逐步到岗。”董臣表示,春节假期后,大冶换流站工程秉承“起步即冲刺,开工即决战”的精神,率先打响特高压工程复工第一枪。
攻坚克难显担当
近日,受北方强冷空气影响,我市迎来新一轮低温雨雪冰冻天气,而大冶换流站也已做好龙年首场寒潮的应对防范工作。

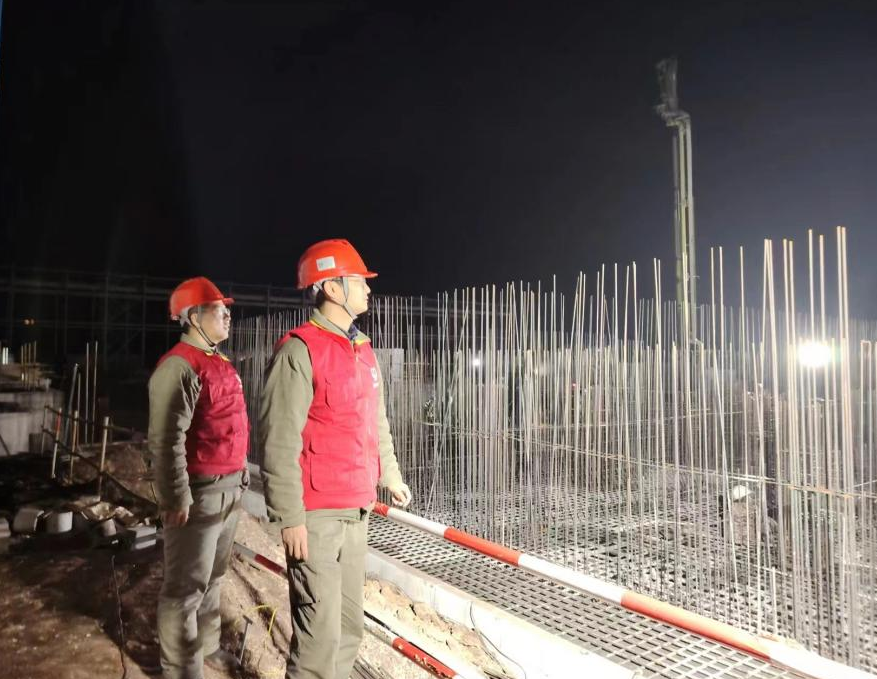

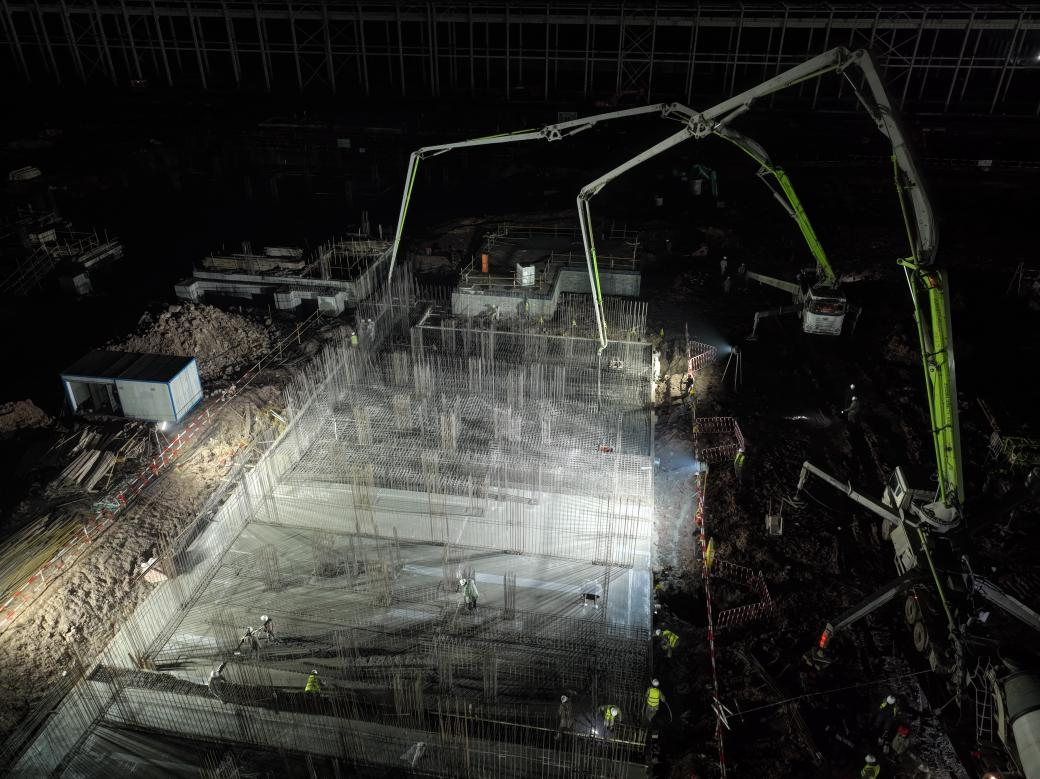

换流变筏板大体积混凝土浇筑作业
“冬季大体积混凝土施工一直是换流站工程的管理重点,也是技术难点,有了前期经验我们现在是信心满满。”董臣补充道。早在1月25日,大冶换流站就顺利完成了在冬季寒潮情况下的换流变筏板大体积混凝土浇筑作业。
从技术层面来说,采用低水化热的硅酸盐混凝土材料进行浇筑,需实时采集混凝土内外温度,通过及时覆盖塑料薄膜、毛毡等保温保湿措施,在养护期间进行不间断测温,防止出现内部水化热产生温度应力导致结构性裂缝的问题,确保大体积混凝土浇筑质量。
换流变筏板基础的顺利完成,标志着大冶换流站阀厅核心部位的主体结构具备基础条件,是换流站由地下转入高处,由基础转入结构施工的标志性节点。同时,也为低温寒潮条件下进行大体积混凝土施工作业总结了成功经验。
火热开局启新程
川藏边界,江水滚滚;湖北大冶,热火开局。电能跨越近1800公里来到大冶,如何下网?
金上—湖北±800千伏特高压直流输电工程创新性地采用我国自主研发的特高压直流多端级联新技术,工程建成投运后,每年可向华中输送电量近400亿千瓦时,相当于湖北省全年用电量的六分之一,大幅提高华中地区绿电比例。

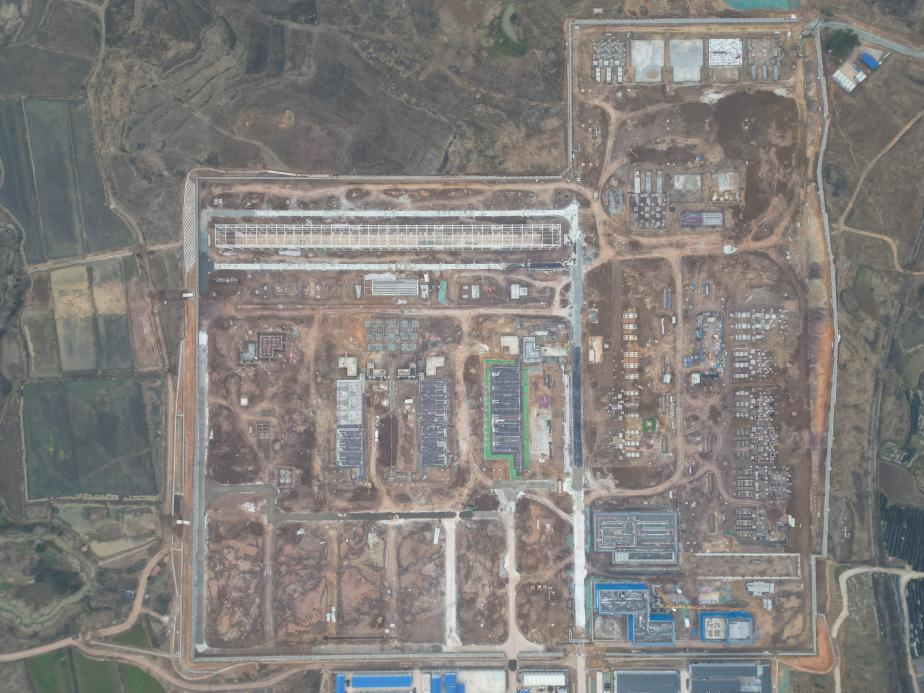

工程实况照片
据悉,大冶换流站的配套工程包括接地极工程、1座500千伏变电站新建工程以及7条500千伏交流线路工程等,以满足电力外送需要。有了换流站,大冶今年也在紧锣密鼓新建1座500千伏的变电站作为清洁能源的下网点,用好这充足的电源。
“工程目前已完成场地平整,今年3月全面开工,并于明年3月送电投运条件。”大冶500千伏变电站新建工程业主项目经理邹辉说。500千伏大冶变共送出8回线路,途径临空区·还地桥镇、保安镇、金山店镇、茗山乡、陈贵镇、金湖街道、罗家桥街道共计7个乡镇(街道)。同时,500千伏大冶变电站将与大冶境内5座220千伏变电站(秀山变、宫台变、东觉山变、黄坪山变、栖儒桥变)及周边2座220千伏变电站(铁山变、下陆变)并网运行,有效提高区域供电可靠性。

作业现场
从±800千伏的特高压到500千伏的超高压,再降到220千伏的高压,还不能为企业居民用户直接使用,需要再降压分配到各低电压等级才能进入千家万户。为此,大冶也制定了里程碑式的电网提升建设计划,火热开展智能配电网建设,全力构建一张上得去、送得出、进得来、接得住、下得了、用得上的坚强电网。
